周正华(中铁隧道集团一处总工程师)

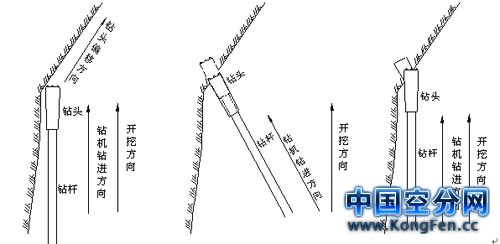

“施工期间,Boomer 353E钻孔最深时达25m,垂直钻孔达15m。钻25m深的孔时,采用直径为76mm的钻头,包括接钎杆时间,大概需要1.5h,若操作人员熟练,则只需要1小时。而通常钻深5m的掘进孔和锚杆孔,则使用直径为48mm、45mm的钻头,从定位到钻孔完毕,一个循环大约为2-3min。”周正华先生介绍道。

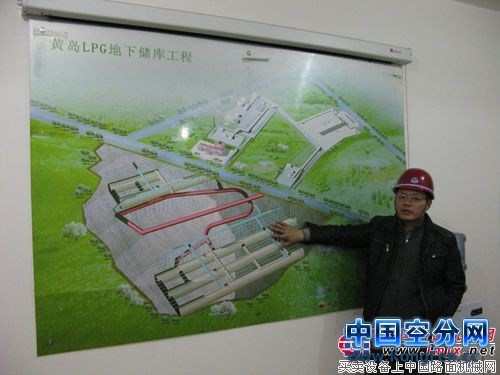

整个洞库开挖分为4层,现在进行的是上导洞的开挖,,上导洞开挖之后要分为3个台阶施工,每个台阶之间都有联络通道,到2011年2月中旬已完成开挖20多万m3,开挖时间为4.5个月,整个工程预计将在2012年2月份完工。
